1.工艺概述
a)适用范围:以钢筋混凝土结构为基础,在面层为GRC材料、成本节约、石材仿真度高。
b)工期定额: 20-30天。

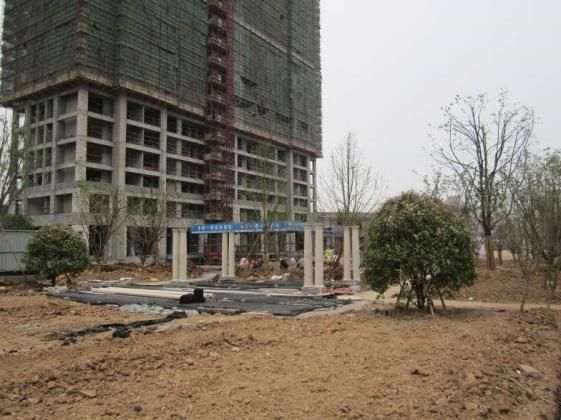

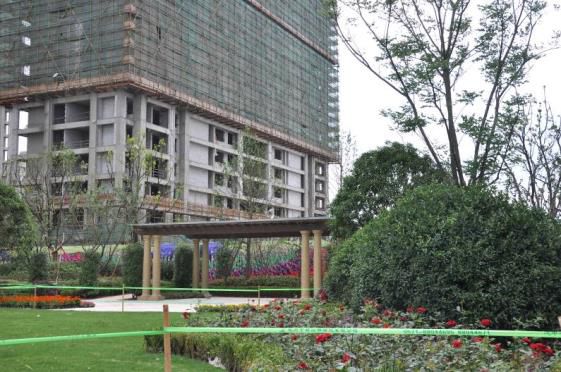

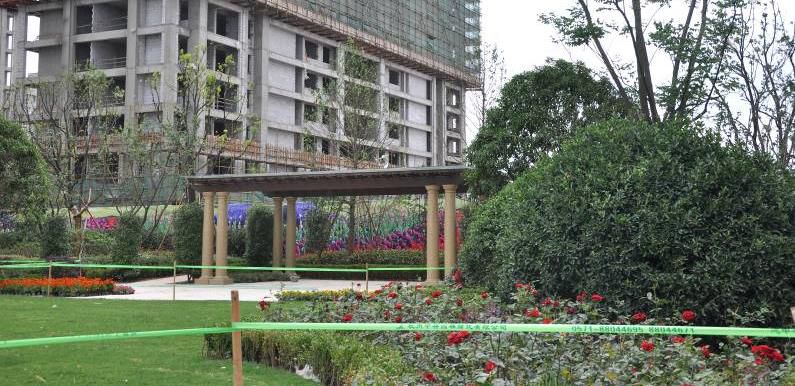

成品图片
2. 流程及其质量控制要点:
1) GRC的安装要点
① 当GRC构件自重小于25kg时,安装连接点不小于4个,采用上次后左右连接;当GRC构件自重大于25kg时,每增加10kg,应至少增加2个连接点,连接点的间距不得大于400mm。
② 采用焊接方式连接时,焊接钢筋时,双面焊缝长度不应小于5倍钢筋直径,单面焊接焊缝长度不应小于10倍钢筋直
径,焊缝高度不小于3mm,裸露于空气中的连接件及焊缝应进行防锈防腐处理。
③ 后锚固连接点固定方式:
建筑物连接结构为现浇混凝土结构,实际强度大于C20级,厚度大于1.5hef(hef为有效锚固深度不应小于50mm), 且大于100mm时采用直径不低于8mm的锚栓或膨胀螺栓,不符合上述要求时,应对建筑物连接结构进行结构实验 或加固,采用透墙对穿螺栓加固。
建筑物连接结构为实心块状砌体结构,砌体强度大于Mu7.5,砂浆强度大于M5,砌体厚度大于等于370mm采用置换块,置换块应采用C20级以上膨胀细石砼灌注,厚度240mm,宽度和高度不小于240mm,锚栓应安装在置换块中心位置,不符合上述要求之一时,应对建筑物连接结构验算或加固,采用透墙对穿螺栓加固。
建筑物连接结构为空心块状砌筑时,应对建筑物连接结构进行结构验算或加固后,对未灌注的空心砌块在钻孔后采用C20级以上的膨胀细石砼以压力注浆方式灌实,锚栓的位置应避开砌块与砌块的接缝位置。
2) GRC的接缝处理
① 当GRC构件与墙体连接部位应先用发泡剂填充密实,然后打耐候密封胶密实。
② GRC构件与GRC构件连接部位应预留1cm-2cm的缝隙,用发泡剂填充,然后打耐候密封胶。
3) GRC的验收标准
① 单位装饰面的垂直度误差小于等于5mm/层高,且总误差小于等于30mm。
② 单位装饰面的平整度误差小于等于5mm/2m,且总误差小于等于30mm。
③ 安装接槎应平顺,误差超过3mm时,应进行打磨处理。

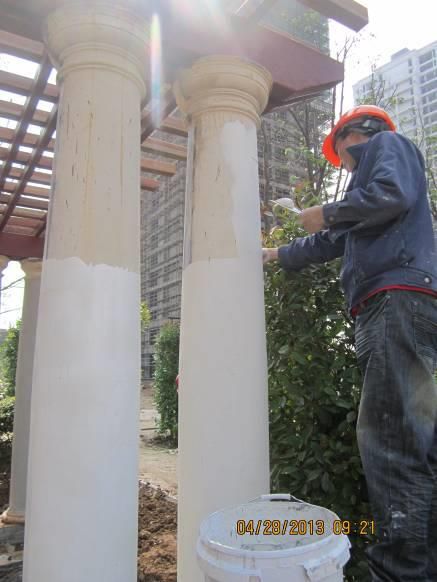

4) 外墙涂料的施工要点
① 组织管理: 施工前应建立各项管理制度,包括交接检、工序的自检和专职人员的检查,并有完整的检查记录,未经
建设单位和监理单位对上道工序的检查确认,不得进行下道工序。
② 材料管理:施工所需材料,根据施工进度及时组织进场。材料进场需通知建设单位、监理单位进行验收,并要求施工单位提供合格证、检测报告等。
③ 施工工艺
外墙仿石涂料(墙面及线条):
• 对墙体基层的处理。(与土建单位进行基面交接后,铲除、填补凹凸不平、高低不平、洞穴等部位,修补阴阳角不直等情况)
• 第一遍腻子。(找出凹陷部位用腻子填补)
• 第二遍满批腻子。
• 弹分隔线。
• 粘贴美纹纸。
• 第三遍满批腻子,清除美纹纸,专用工具拉U型缝,砂纸磨细。
• 涂刷封闭透明底漆一道。
• 涂刷勾缝漆。
• 粘贴美纹纸。
• 门窗等成品保护;
• 外墙质感涂料主漆的喷涂施工。
• 清除美纹纸及修缝。
• 外墙质感涂料罩面漆的喷涂施工及成品防护。
3. 成品保护要求
1) 施涂时首先清理好周围坏境,防止尘土飞扬影响涂饰;
在施工同时,必须做好地面石材保护,用薄膜纸和彩条布覆盖。
2) 不得污染木架、玻璃顶、地面石材等已完成的分项工程。
3) 涂饰墙面完工后,要妥善保护,不得磕碰污染墙面。
4. 质量标准
1) 仿石涂料厚度不小于3mm,且整体厚薄均匀,勾缝深度不小于4mm。
2) 喷涂完成后应粘结牢固,无起泡、疏松、开裂、脱落现象。
3) 表面有良好的硬度,喷涂浮点大小应该基本一致,无流坠现象。
4) 颜色应该一致,无大面积明显色差、发花等现象;
5) 分隔线条应该美观、横竖平整清晰
5. 其它要求
1) 所有工人应严格执行并遵守安全操作规程,加强安全意识,进入工地时佩戴安全帽。
2) 在脚手架上施工,涂料、小型工具等应放在不易掉落的地方,以免高空落 物伤人。
3) 吊篮施工注意事项
① 作业前应进行下列检查:
屋面、悬重及钢丝绳应符合要求。
电源、电压应正常,接地保护良好。
机械设备正常,安全保护装置齐全可靠。
吊篮内无杂物,严谨超载。
② 启动后,进行升降吊篮运转试验,确认正常后,方可作业。
③ 作业中,发现运转不正常时,应立即停机,并采取安全保护措施,未经专业人员检验修复前,不得继续使用。
④ 作业后,吊篮应清扫干净,悬挂离地面3m处,切断电源,撤去梯子
案例说明:

廊架基础砖模的砌筑(按照图纸对现场施工严格复合)

施工要点:廊架基础应重车库顶板直接浇筑

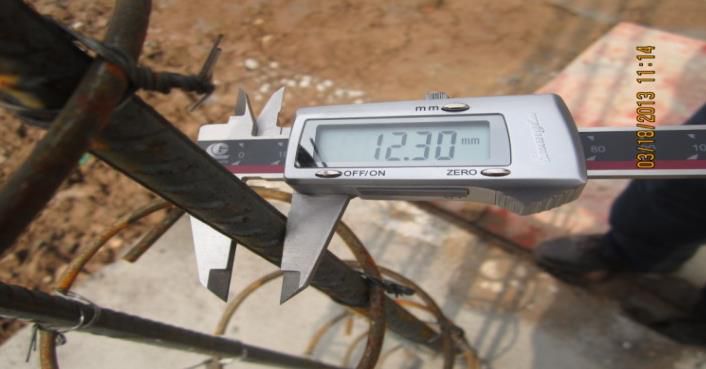

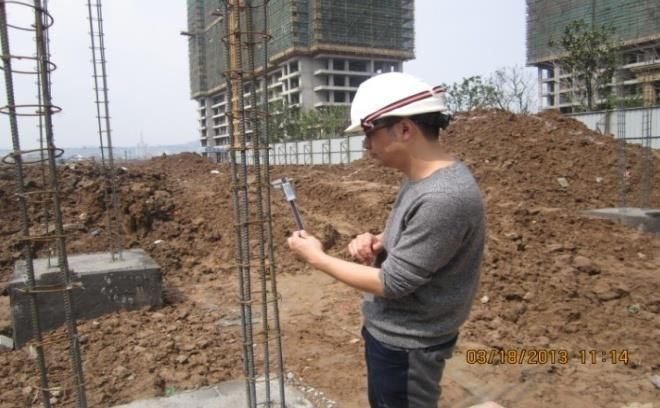

对廊架柱子主筋的测量

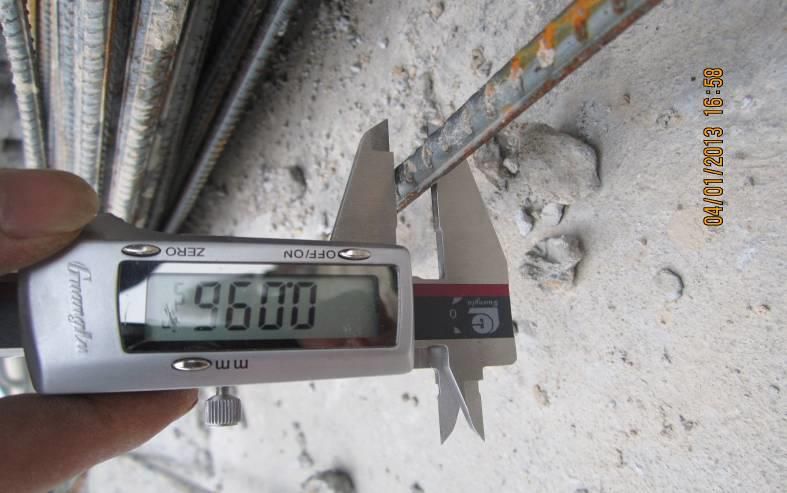

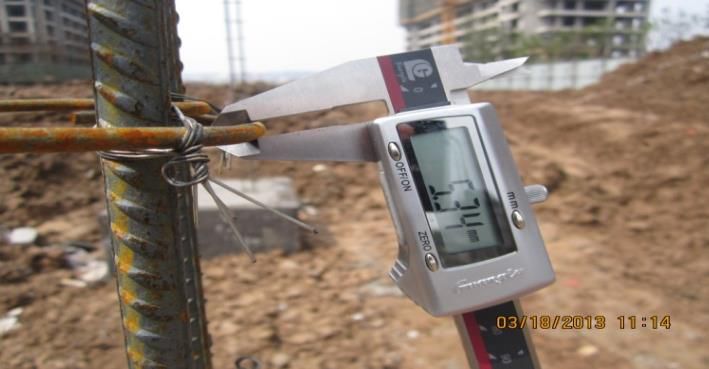

对廊架柱子箍筋的测量

柱子结构与GRC的安装,应注意结构与GRC的尺寸,GRC圆柱最好是整柱开模,这样可以避免以后接口出现开裂。对柱子结构与GRC的空隙应该用水泥砂浆灌浆,增加其牢固度。灌浆时应该对GRC柱子进行加固,防止炸模。

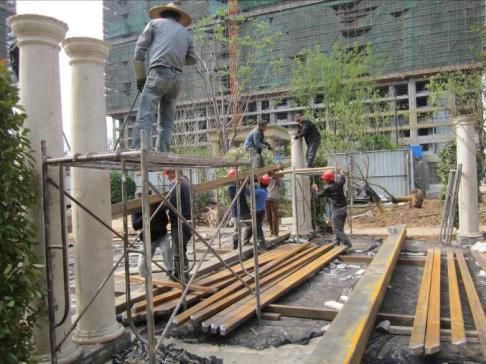

钢架严格按照图纸施工,对焊接点应该进行磨光机磨平,涂防锈漆2道,和一道银粉漆。上架子时应注意钢架水平尺寸的控制。

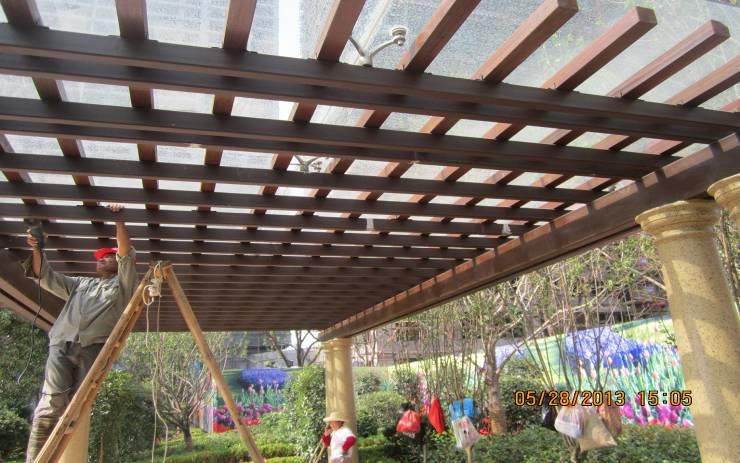

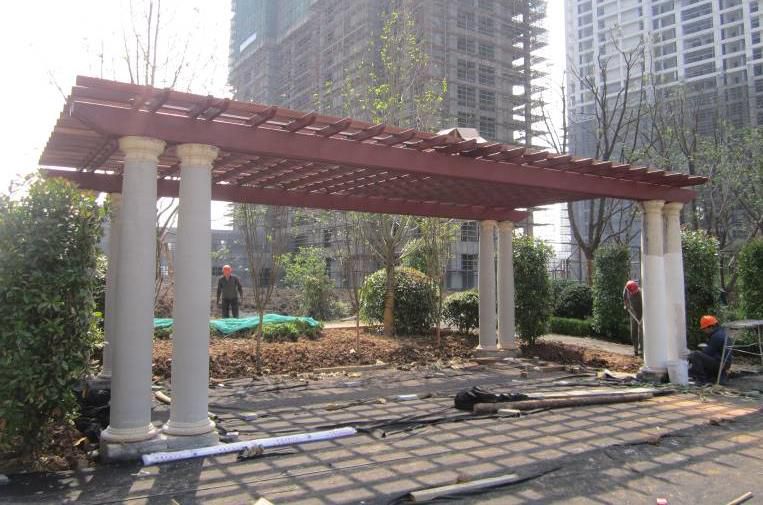

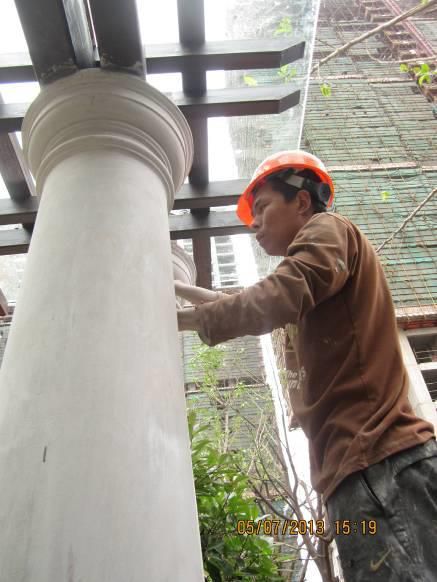

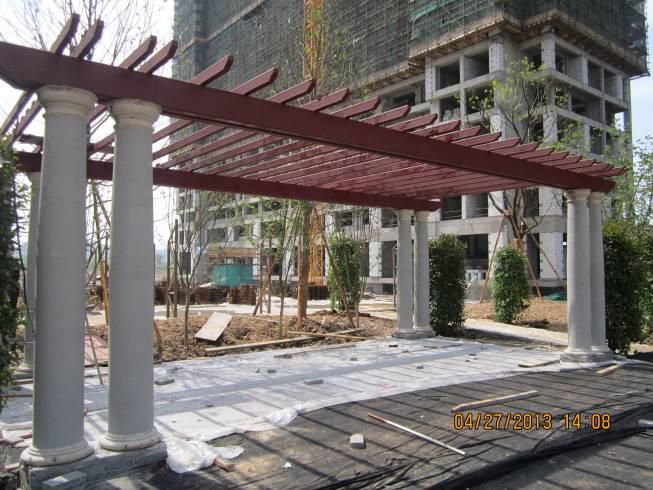

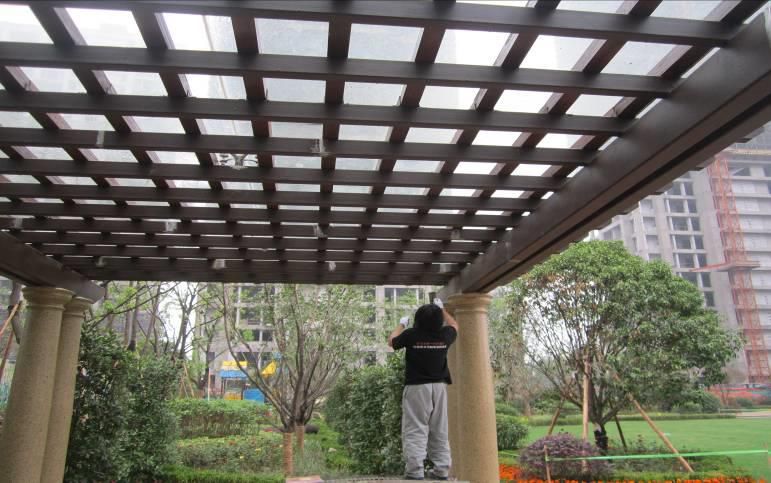

廊架细部处理
