1.工艺概述:http://www.yanqingyuanlin.com
a)适用范围:景亭是一种功能简明、造型别致、具有意境、富于特色,并讲究适得其所的精巧建筑物,是景观建设中建筑和植物两大要素之间的媒介物之一,能使景园更加多姿,绿化更加有景致,建筑更加生趣。景亭是为游人提供停憩的地方,一直以来选址精细,营造奇巧,十分讲究其造型,其形式千变万化。造型精巧性;建筑形象完整性;构造简单性;形式多样性;功能服务性。
b)工期定额:一个半月。

2. 流程及其质量控制要点:
1)施工流程
① 景观亭施工前需施工方提供石材小样,待设计师及相关领导签字确认后封样。
② 景观亭石材下料前需设计师或工程管理人员与施工方前往加工厂选择荒料,与样品对比,避免色差的出现。
③ 景观亭石材加工前需施工方完成石材线条及石柱排版分割图,由设计师签字确认。石材加工过程中需设计师或工程管理人员与施工方前往加工厂对石材线条及石柱进行核实确认,是否按图施工,石材防护是否到位,同时对加工过程及时跟催,确保石材加工周期与现场景观亭结构施工计划的一致性。
④ 景观亭结构施工中需及时做好景观灯具及顶部排水管线的预埋。
⑤ 景观亭石柱安装过程中,石材柱与结构砼柱建议采用发泡剂填充,也可采用1:2.5水泥干粉砂浆填充。不建议采用柱钢筋扎好吊装石柱后直接浇灌混凝土。
⑥ 景观亭铁艺装饰件加工需对加工单位进行考察,打样确认,景观亭结构连接件需跟据现场施工工序及时预埋,预埋
点位在石材排版中需统一考虑。
2)干挂工艺要求
① 所有骨架钢材需热镀锌处理。
② 挂扣件扁钢及螺栓需热镀锌处理或为不锈钢挂件。
③ 焊缝必须饱满牢固。
④ 钢架焊接处必须除锈后涂刷两道防锈漆然后涂银粉漆处理。
⑤ 膨胀螺栓抗拔要求必须符合规范和设计要求。

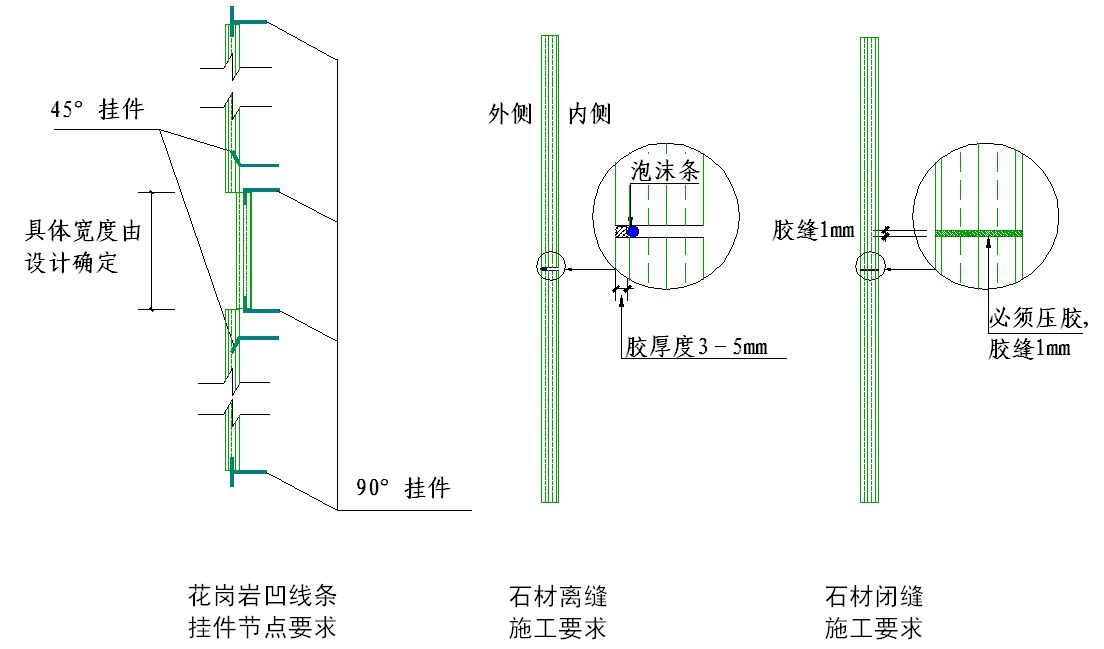

⑥ 石材短槽必须机械开槽,保证槽缝宽度符合设计要求,严禁现场手提切割机开槽。
⑦ 不离缝石材板缝需夹胶和座胶时横竖缝内的胶浆必须饱满完整。
⑧ 石材板面需打胶时,胶缝宽窄必须一致,胶缝边缘平滑挺直无毛边。
⑨ 干挂石材厚度为25mm时,单块板平方面积不宜大于1平方米。
⑩ 干挂石材厚度大于25mm时,单块板平方面积不宜大于1.5平方米。

注:(1)室外花岗岩最低处必须低于室外地坪50,预防室外地面沉降时花岗岩露边; (2)槽钢离开硬性地面20-30mm。

注:膨胀螺栓横向间距根据板材调整,但最大间距不得大于1000mm。

说明:
后植式埋件方案,要求钢板和角码先在工厂焊接加工,整体热镀锌完成后,进行现场安装。

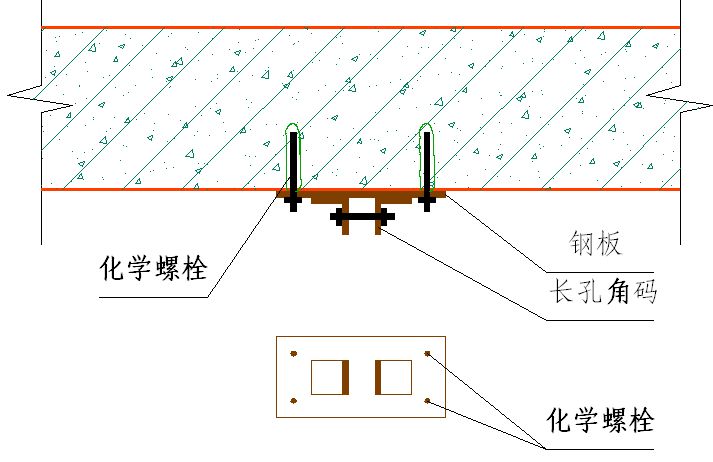

预埋槽式埋件方案图(一)

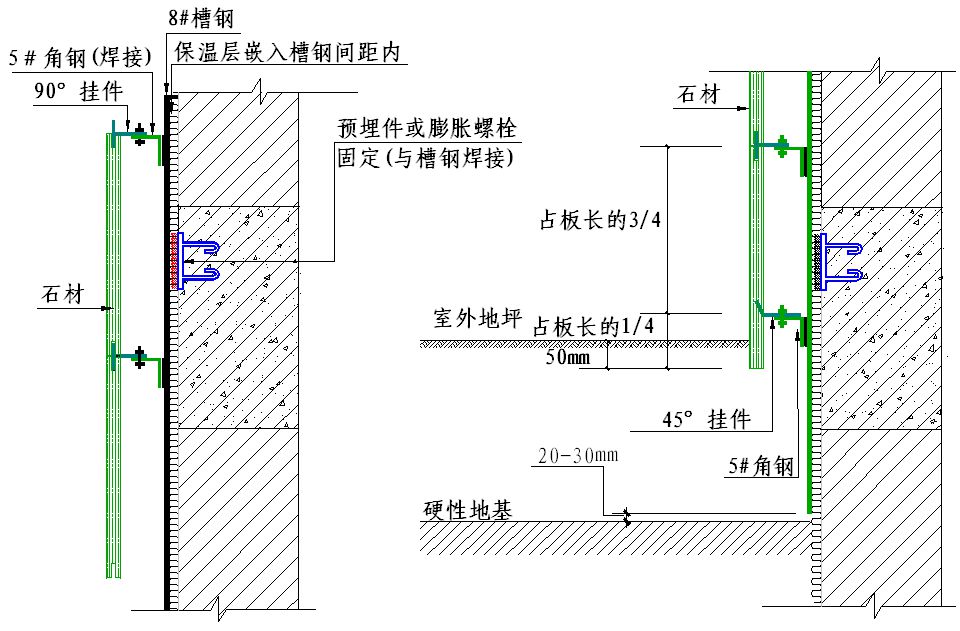

预埋槽式埋件方案图(二)
3. 成品保护要求:
1) 施工过程保护:景观石柱安装完成后浇筑顶部结构前建议采用塑料膜与土工布双层保护,避免保护层的破损及液态污染物对石材的污染。
2) 后期日常保养:及时有针对性对的进行维修处理;日常清洁防护。
4. 质量标准:
1) 景观亭结构施工中做好隐蔽工程验收及影相资料的存档,混凝土浇筑施工过程中工程管理人员需旁站,避免砼结构
出现蜂窝及麻面现象,影响结构质量。
2) 铁艺装饰构件需按图施工,弧形构件流线顺畅自然,所有连接处均需满焊,焊疤面打磨光滑,连接处不可出现缝隙。
3) 景观亭石材要求无色差,线条加工顺直,无缺边爆角。
5. 其它要求:
1) 景观亭施工包括主体结构、管线预埋、石柱吊装、石材干挂、吊顶装修、铁艺安装等多道工序及多个工种和单位的衔接与配合,需编排专项施工计划,及时把控材料加工周期,才能保证现场施工和安装的无缝对接。
景观亭结构施工及石柱吊装过程中注意安全文明施工。
案例说明:
http://www.yanqingyuanlin.com

现场搭模

亭基础施工

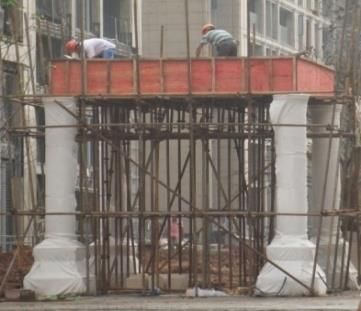

亭柱结构完成

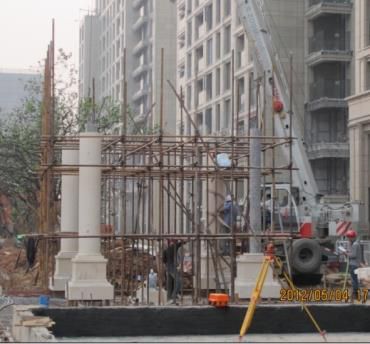

亭石材柱吊装

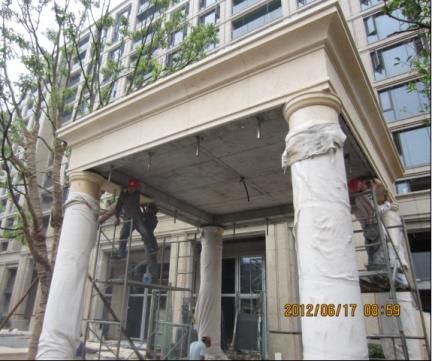

亭顶部支模

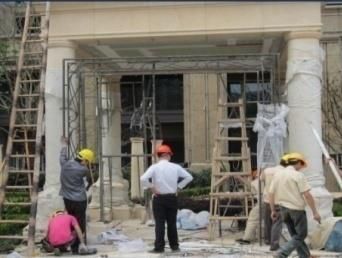

亭顶部干挂龙骨施工

亭顶部石材干挂

亭顶部吊顶龙骨施工
亭顶部石膏吊顶

亭装饰铁艺安装

亭完成效果
